【吹响攻坚冲锋号】年等效小时数提升200%!!!Z6尊龙凯时饶平第三期“以大代小”技改风机正式进入运行期

宣布时间::2023-11-25 浏览::8695 泉源: Z6尊龙凯时股份

开栏语:“小雪”事后,, ,迎来了决战决胜整年目的使命的要害期和冲刺期。。Z6尊龙凯时股份各项目现场聚焦年度目的使命,, ,铆足劲头“保交付、、、保并网、、、保发电”,, ,用更高质量、、、更可靠的产品为客户提供更优质、、、更高效率服务,, ,助力高质量开展。。

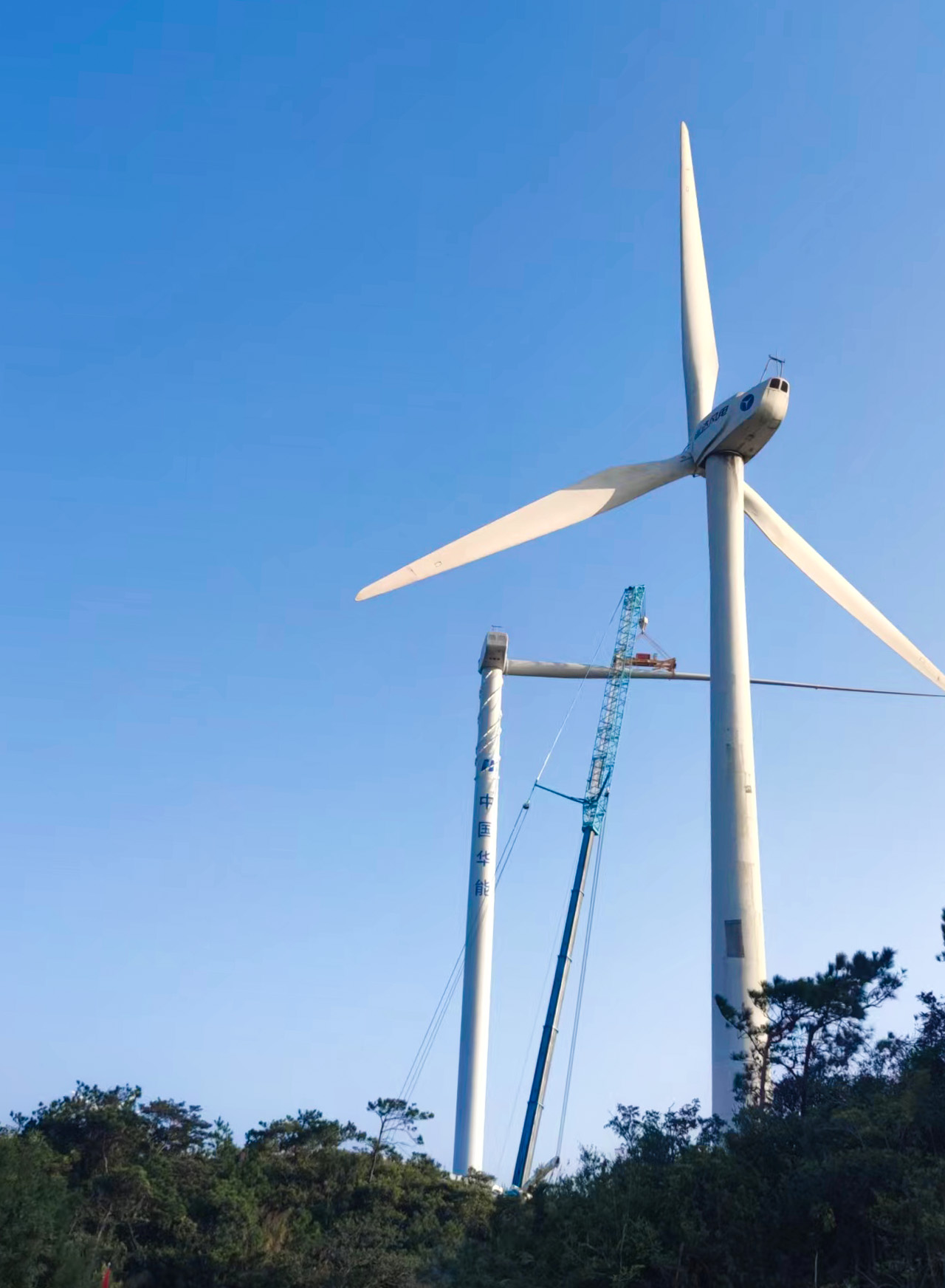

在华能饶平风电场第三期“以大代小”技改项目现场,, ,随着41#风机的首台调试并网乐成,, ,由Z6尊龙凯时股份提供手艺支持的华能饶平风电场第三期“以大代小”技改项目顺遂开启并网,, ,进入运行期。。

“条约签署仅仅两个月,, ,我们就已经完成8台机组吊装和3台机组的调试并网。。” 现场司理黄留生介绍,, ,第三期技改项目条约签署体现华能公司与Z6尊龙凯时股份间建设的恒久稳固、、、深挚信任的客户关系。。



Z6·尊龙凯时「中国集团」官方网站



据悉,, ,饶平风电场位于广东省潮州市饶平县所城镇和大埕镇境内,, ,属于山地风场且沿海,, ,天黑后的风速抵达11米/秒,风资源十分优越。。场内原装有64台750kW风电机组,, ,于2012年并网发电,, ,机组服役时间已凌驾10年。。随着时间推移,, ,早期装置的机组受手艺限制,, ,单机容量小、、、发电量低,, ,已不可与外地优异的风资源完全适配,, ,且随着电网要求的逐年严酷,, ,原装备不具备最新的网源协调能力,, ,亟需通过技改升级来实现提质增效。。



量文体衣,, ,提升发电量

饶平第三期“以大代小”技改项目,, ,将在原有场内装置9台WD190-5500机组,, ,机组塔筒高113米,, ,叶轮直径190米,总装机容量为49.5MW。。建成并网后,, ,预计年上网电量达15000万千瓦时,, ,单小时发电量可知足23000户通俗家庭用电。。



Z6·尊龙凯时「中国集团」官方网站



在此之前,, ,Z6尊龙凯时股份已经完成饶平风电场第一、、、二期技改项目,, ,机组运行至今,, ,年等效使用小时数较之已往提升近200%,, ,发电量效果提升显著,, ,验证了Z6尊龙凯时股份针对饶平风电场“量文体衣”式“以大代小”方案的成熟稳固。。值得一提的是,, ,针对饶平风电场沿海的特点,, ,该款机组还具有“防盐雾”功效,, ,有用预防机组各部件“侵蚀、、、生锈”问题,, ,降低机组故障率,, ,延伸机组运行寿命。。



“交的快,, ,更要交的好”

Z6尊龙凯时饶平“以大代小”技改项目由于手艺好、、、服务优,, ,一再获得业主的赞誉与肯定。。2022年头,, ,首期由Z6尊龙凯时供货的华能饶平“以大代小”项目技改全容量并网发电,, ,同年9月,, ,二期“以大代小”的技改项目接续相助,, ,仅用46天完成二期供货和并网。。



Z6·尊龙凯时「中国集团」官方网站

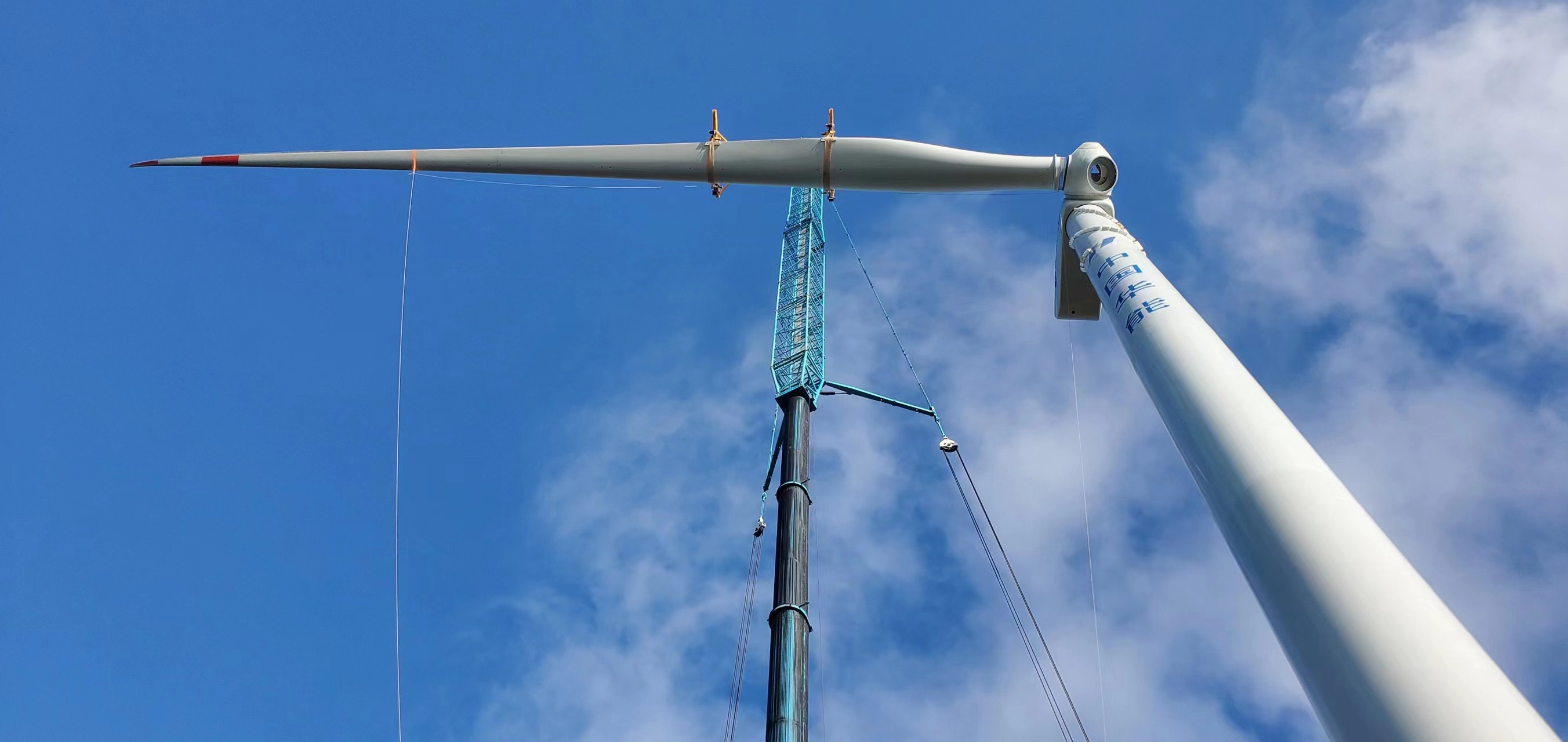

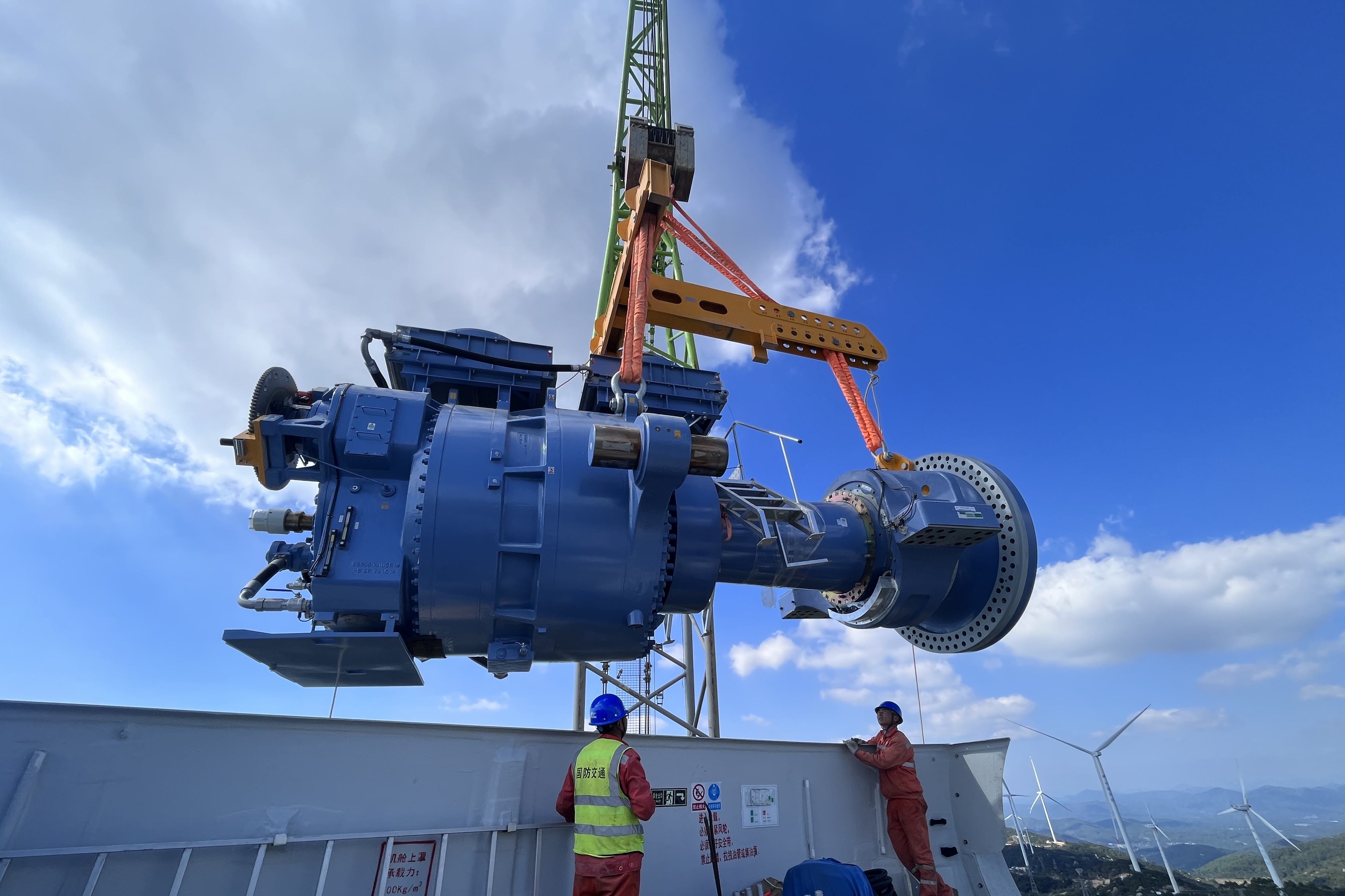

第三期项目启动以来,, ,现场团队总结和借鉴前期的技改乐成实验履历,, ,详研运输、、、吊装方案,, ,“交的快,, ,更要交的好”成为现场团队的事情准则。。项目首台机组吊装完两天,, ,就顺遂完成调试并网。。

项目施工时代,, ,正好进入大风季节,, ,每个月有十多天大风肆虐,, ,施工窗口期大大缩短。。针对这种情形,, ,现场职员合理安排事情进度,, ,亲近关注天气和风速转变,, ,实时调解和优化施工方案,, ,小风或无风时作业,, ,大风时做好各项准备和协调事情,, ,将天气带来的倒运影响降至最低。。为了包管交付历程的清静、、、质量和速率,, ,他们建设现场驻点机制,, ,联合各参建单位,, ,以问题为导向,, ,对历程各个环节举行周全疏通排查,, ,确保难点和堵点获得彻底解决。。

第三期技改项目建成并网后,, ,饶平风电场“以大代小”总装机容量将抵达66.75MW,, ,预计年上网电量达 21360万千瓦时,, ,折合节约标煤 7.5万吨,, ,减排二氧化碳 19.2万吨,, ,绿色低碳效能显著。。

饶平项目,, ,既是Z6尊龙凯时股份施展自身优势,, ,通过手艺刷新、、、提升风场发电量的力作,, ,也是公司履约践诺、、、保交付保发电的至心规范。。未来,, ,Z6尊龙凯时股份将继续坚持“献人类清洁绿电、、、还自然碧水蓝天”的开展理念,, ,为存量风电场提供智慧运维服务和种种手艺刷新,, ,以优质高效、、、定制化的产品和服务为风电场效益提升赋能。。
